配筋検査後に計ってみた。そしてカーポート基礎にびっくり。 ★★一条工務店i-smartの基礎工事着手12日目★★

さんぺいです。

ホームページをあまり更新しない一条工務店が、ホームページを更新してますね。

一条工務店HP
東洋ゴム工業(株)が製造した免震材料の大臣認定不適合等について
http://www.ichijo.co.jp/info/toyorubber-info/index.html

さすがに問い合わせが多いのでしょう。

一条工務店の免震では使われていないようです。

皆さんの参考になる一条工務店のブログはこちらからどうぞ
 ↓ ↓ ↓
にほんブログ村 住まいブログ 一戸建 一条工務店へ
にほんブログ村

 さて、土曜日は現場可動6日目。着手日から12日目。

コンクリート打設前の配管作業とソーラーカーポート&門柱の基礎掘削です。

  要するに生コンを打つ前の準備というところです。

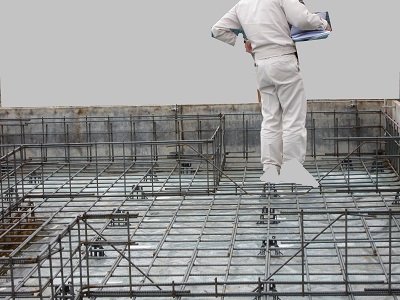

その前に自分でも計ってみました

基礎工事:基礎配筋の注意点とチェックポイント(1)鉄筋の径・ピッチ
http://www.sumai-dendo.jp/koutei/c_kisohaikin.html
基礎工事:基礎配筋の注意点とチェックポイント(2)定着長さと継手
http://www.sumai-dendo.jp/koutei/c_kisohaikin2.html
基礎工事:基礎配筋の注意点とチェックポイント(3)かぶり厚
http://www.sumai-dendo.jp/koutei/c_kisohaikin3.html

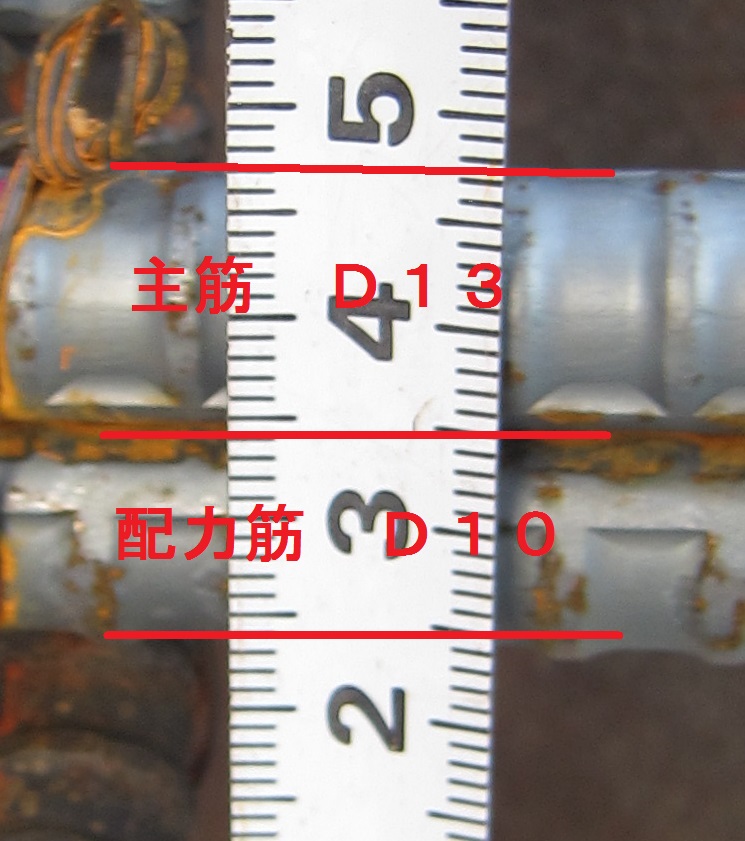

スラブのかぶり厚は、スペーサーがあるので、100mmが必然的に確保されていました。

100mm確保

この図を拡大して、一緒に異型鉄筋の太さを

で、OKでした。JISのものを使用しているかは、つけた後ですのでわかりませんでした。

立上りの側面のかぶり厚は

確保されていました。

スラブのピッチは


概ね200mmピッチでした。
すべてがきれいな正方形ではありませんでしたが、こんなもんなんでしょう。

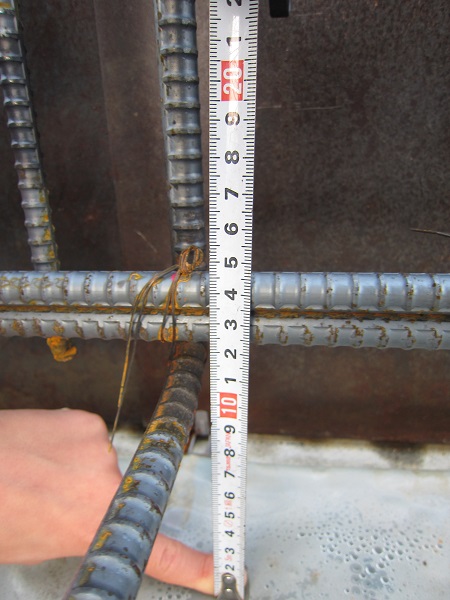

継手の長さですが、40dということで、D13×40=520mmですが

560mmで確保されていました。特に立上り部分が大切と思いました。


他の部分もいろいろ計りましたが、それぞれに若干の誤差があり、どの程度が許容範囲なのか、こんなものなのかわからなくなってきたので、それまでにしました。

あと基礎監督から、事前に基礎の図面はもらっておくべきと思いました。なにも言わないと基礎の断面や伏図はもらえません。

私はギリギリにメールで送付してもらいましたが、プリンタが壊れるハプニング。

翌日夕方に復旧しましたが、A4でしか印刷できず、細かくて見えないので、現場にはもっていけませんでした。

ほんとに心配だったら、本来は第三者監理にするべきですね。

私はこれでいいです。

ドレス温湿度計(簡易熱中症指標表示付き) THD501

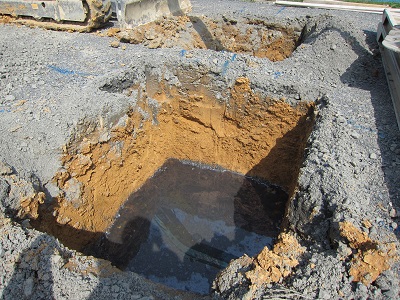

それからソーラーカーポートの基礎の掘削と門柱の基礎掘削が行われました。

  穴5つだけですごい残土です。でも邸内処分します。

バルミューダ 気化式加湿器 Rain(レイン)Standardモデル ERN-1000SD-WK(ホワイト)



手前がカーポートの基礎用、奥が門柱部分です。


すごく深い!かっちりした基礎をつくるのですね

一般のソーラーカーポートは2台用でも・・・
https://www.ex-shop.net/index.php?action=public_item_cp_estimate_input&item_id=5157
工事費込みで20万いかないぐらい

一条カーポートは2倍以上の値段です。

この深い基礎なら理解できます。



門柱はまた後日書きますが、位置を急遽変更しました。
